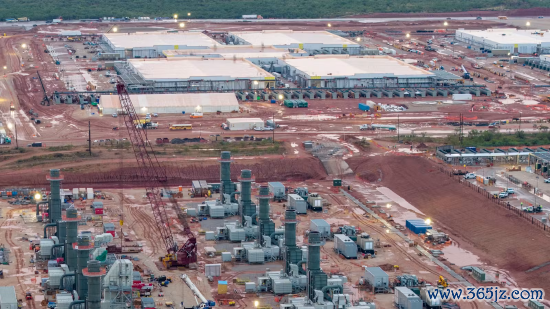

得克萨斯州阿比林,甲骨文与 OpenAI 共建的星门 AI 数据中心旁移交燃气涡轮机组。
得克萨斯州阿比林一派尘土飞扬的草原地带,OpenAI 与甲骨文的数据中心承建商 Crusoe 公司的硬件工程师们连日加班,只为让多台燃气涡轮机组与这座史上造价最高的 AI 超等狡计机清爽协同运转。
多位知情样子东说念主士、驻场工程师及电网群众流露,该样子属于 OpenAI 星门算力基建工程,举座落地难度与资金插足均远超当先预期。
阿比林基地永久被视作全球 AI 数据中心树立的风向标。Crusoe 的客户甲骨文已在此为 OpenAI 部署处事器,耗电规模至少数百兆瓦;企业狡计本年夏日在新增楼宇中部署更多芯片,总用电负荷最高可达 1.2 吉瓦,这一供电量足以因循旧金山整座城市的照明需求。
但首要艰难是保险不拒绝供电。知情东说念主士称,受冷却系统故障、涡轮机组很是、得州电网监管机构行将出台的电网波动管控新规等多重问题影响,Crusoe 不得不阶段性停工复盘,闪避开导、东说念主力、资金濒临的多重风险。
除了样子现场种种运营艰难,统统 AI 基建厂商都正碰到资本失控。几周前,Crusoe 首席施行官蔡斯・洛克米勒在斯坦福大学客座讲座中流露,建成一座 1 吉瓦规模数据中心的 “通电主体厂房” 资本高达 192 亿好意思元,涵盖建筑主材、机电开导、配套燃气电站及一都东说念主工资本。
这一数字较两三年前同规格样子报价大幅攀升:AI 算力激越下,承包商本领工种薪资无数高涨 30%,东说念主工资本已占到总投资额近四分之一。洛克米勒默示:“行业本领东说念主力图夺空前利害。”
其余硬件配套资本不异暴涨。他向学生先容,曩昔数年单吉瓦配套燃气电站造价近乎翻三倍,最高可达 30 亿好意思元;圣路易斯联储数据骄矜,变压器与开关柜价钱自 2020 年以来涨幅达 80%。一座 1 吉瓦数据中心所需芯片与处事器配套开导,采购资本另需约 400 亿好意思元。
当今 Crusoe、甲骨文、OpenAI 止境他互助方的资分内管决策尚未对外败露;若出现预算超支、工期延误,有关法律追责主体也无明笃定论。Crusoe 又名发言东说念主回话称,公司预算已预留鄙俗种种突发现象的风险准备金。
2026世界杯竞猜中国官网有少许十分明确:全球数据中心树立周期无数拉长,用地审批周期拉长、中枢开导紧缺、用工短少三重成分合手续拖慢流程。摩根大通经济学家上月发布叙述称,卫星影像骄矜,原定 2027 年前投运的数据中心中,21点棋牌app2026中国最新版官网超六成尚未动工,另有 7% 样子工期延后,预示行业推广节拍或将放缓。
Crusoe 在阿比林基地的故障排查使命也给全行业敲响警钟:吉瓦级超大规模数据中心树立容不得半点敷衍。任何一处装假,都可能导致芯片过热损毁、涡轮叶片与传动轴断裂、施工东说念主员触电伤一火,或是电网配套开导澈底清除。
Crusoe 首席施行官蔡斯・洛克米勒
电力配套瓶颈、监管新规拘谨等多重难关,亦然 OpenAI、Anthropic 等 AI 企业反映无法从头建数据中心得回满盈算力、难以按预期速率迭代新本领的中枢原因。
Crusoe 诞生已有八年,早期依托搁置动力运营加密货币矿场,2022 年全面转型 AI 基础治安赛说念。七个月前公司私募估值冲突 100 亿好意思元,最新音问骄矜其 IPO 前一轮融资估值有望达到 3000 亿至 4000 亿好意思元区间。曾与 Crusoe 互助的企业高管对其料理团队给以正面评价,称团队大幅提速行业树立后果,同期天真化解工程落地与监管层面的种种艰难。
Crusoe 官方发布声明默示:“AI 算力负载的用电需求特点,与电力行业传统备用电源的想象适配逻辑存在根人道各别,这是全行业共同攻克的症结工程艰难。咱们为客户寄托的样子,无论树立速率还是落地规模都始创行业前例,王者荣耀下注平台2026最新版官方app下载对此咱们深感骄横。”
手脚 AI 数据中心赛说念先驱,Crusoe 样子露馅出的种种隐患,绝顶于为全行业提前排雷。近似特斯拉此前部署储能电板,化解 xAI(现并入 SpaceX)数据中心电力脉冲冲击的作念法。
另一家得州土产货基建厂商评价,Crusoe 勇于快速试错、迭代决策,以此调换极致施工速率,但代价是插足资本居高不下。又名老到阿比林项狡计前 OpenAI 工程师阐述了这少许。样子里面东说念主士流露,基地初期备用供电决策抗电压骤变、功率飘荡智力不及,团队不得不修改多版想象。
由于这批燃气涡轮仅手脚数据中心备用电源,并未影响基地与得州群众电网的干线接入。样子互助方 Lancium 精致承建场内变电站,知情工期东说念主士默示,变电站工程流程达标致使超前,可保险 OpenAI 本年夏日最高调用 1.2 吉瓦外网电力。
但满盈电网供电不代表 OpenAI 与甲骨文可即刻满负荷使用。工程师需完成处事器芯片烤机测试,同步优化供电、冷却整套系统想象,才能在夏日前完成一都算力集群调试。又名参与项狡计前工程师流露,本年早些时间,用于介怀芯片处事器过热熔毁(热失控故障)的制冷机组在低温环境下失灵,导致算力中断近一整天。
脱离电网风险
AI 算力负载毫秒间用电功率波动极大,有关接洽指出,管控失当会产生频率失配(谐波畸变),损毁住户家电与变电站开导,同期加快数据中心自有电板损耗。一朝检测到电网很是,数据中心会主动脱网自卫。2024、2025 年弗吉尼亚 “数据中心走廊” 曾两度出现数十座机房集体脱网,几乎激勉区域性大停电。
2024 年夏秋,西德克萨斯一处加密矿场因固件步地漏洞合手续诱发电网功率剧烈飘荡,厂商重写固件后故障才得以科罚。
得州电网运营方对此高度警惕。电网会议跟踪机构 GridMonitor 统计,仅本年年内,得州电力可靠性委员会(ERCOT)的种种会议中,“功率飘荡” 一词被说起 80 次之多。该机构正落地畸变管控新规,强制数据中心配套高精度电力缓冲稳压系统,主流决策以储能电板为主,厂商也在同步研发袖珍发电机组、电容、燃料电板等替代决策。
另一项待落地新规条目数据中心具备电网故障穿越智力,不得一遇很是就告成脱网。利好音问是新一代园区举座想象搭载着力更强的储能缓冲电板,配套 AI 硬件也作念了适配优化。英伟达动力系统架构师肖恩・詹姆斯称:“英伟达合手续优化处事器内置电路,擢升对电力脉冲的缓冲智力。”
戒备 AI 算力冲击电网已上升至北好意思合股监管层面。北好意思电力可靠性公司(NERC)于 5 月 4 日发布忽视三级预警,条目电网狡计方在 8 月 3 日前落地中枢整改举措,证明电网可承载 AI 数据中心等新式超大算力负荷。
NERC 首席施行官吉姆・罗布默示:“硅谷一贯信奉快速试错、破旧立新,但这套逻辑不适用于电网 —— 社会运转的一切基础治安都依赖清爽供电。数据中心、加密矿场的运转模式必须保险电网举座可靠。”
甲骨文发言东说念主回话:“保险电网清爽是甲骨文超大规模数据中心的中枢想象准则,公司深度集中 Lancium 与各地电力企业协同鼓动,全力注重电网安全运转。”
